Проверил ход капитального ремонта путепровода на Михайловском шоссе
Объект 2002 года постройки общей длиной 242,9 метра впервые ремонтируется капитально — работы ведутся поэтапно, без полного перекрытия движения, что позволяет сохранить транспортную доступность района.
Работы ведутся на левой половине путепровода, по направлению в сторону Крейды; правая сторона открыта для движения.

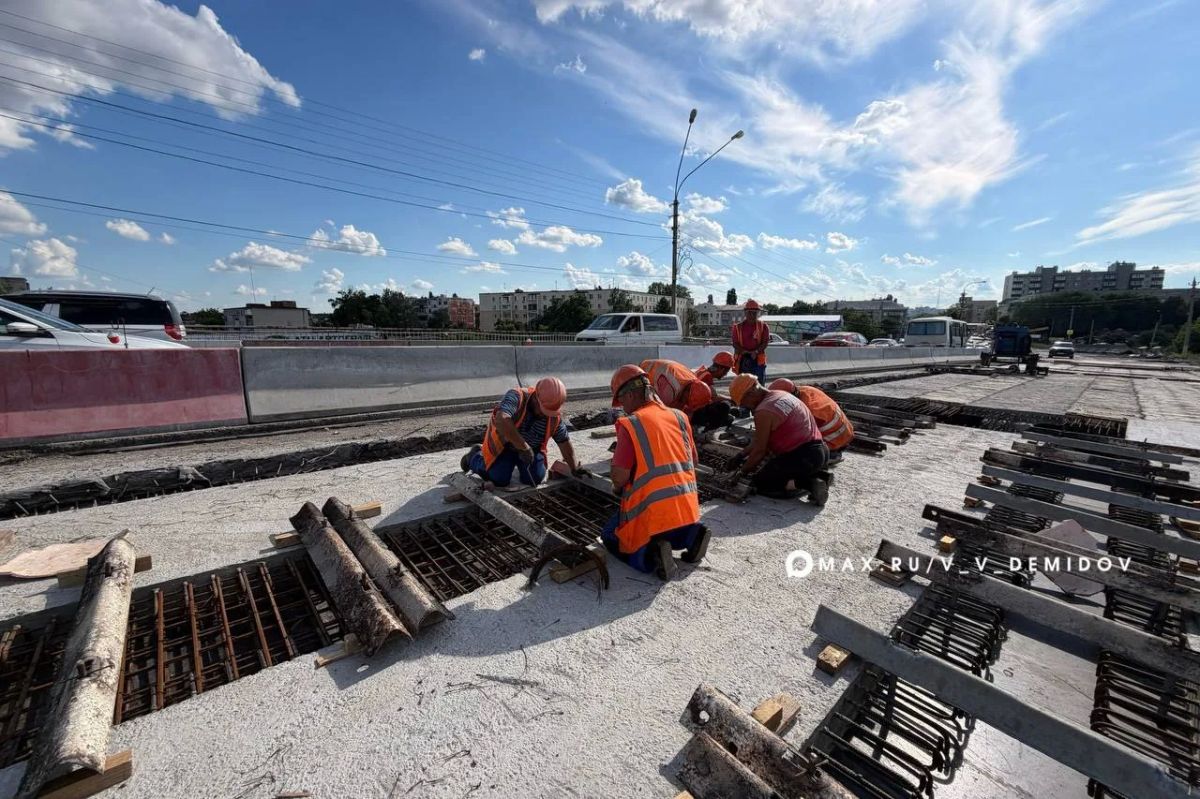

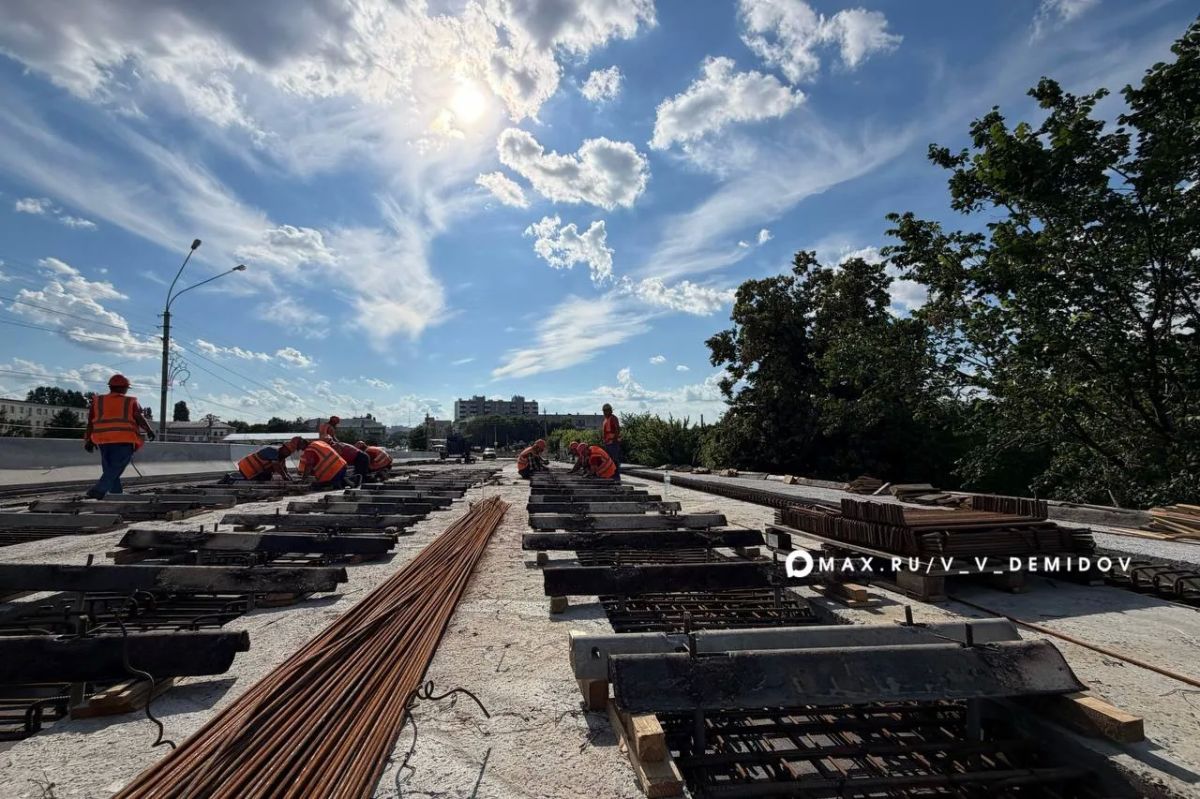

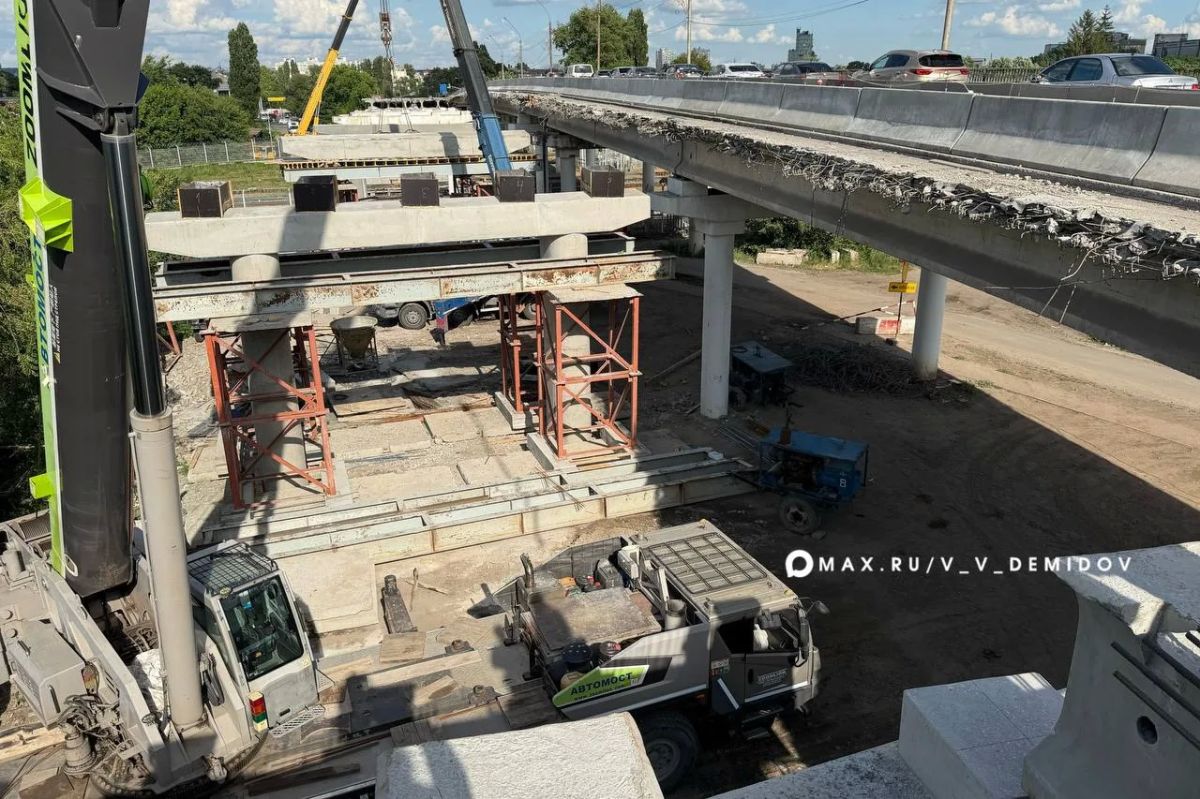

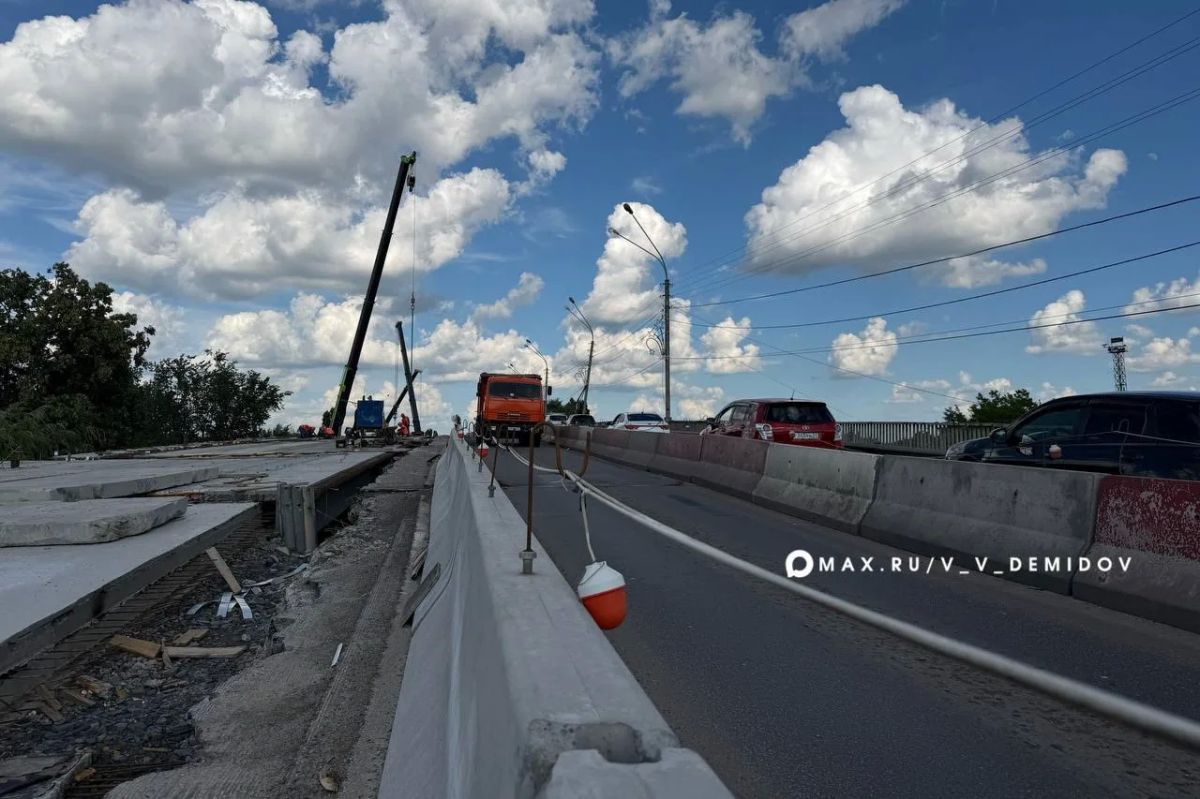

На сегодняшний день оперативная готовность — 35 %. Демонтажный этап левой половины путепровода на завершающей стадии: снято асфальтобетонное покрытие, перильное ограждение, наружное освещение, демонтировано 50 пролётных балок.

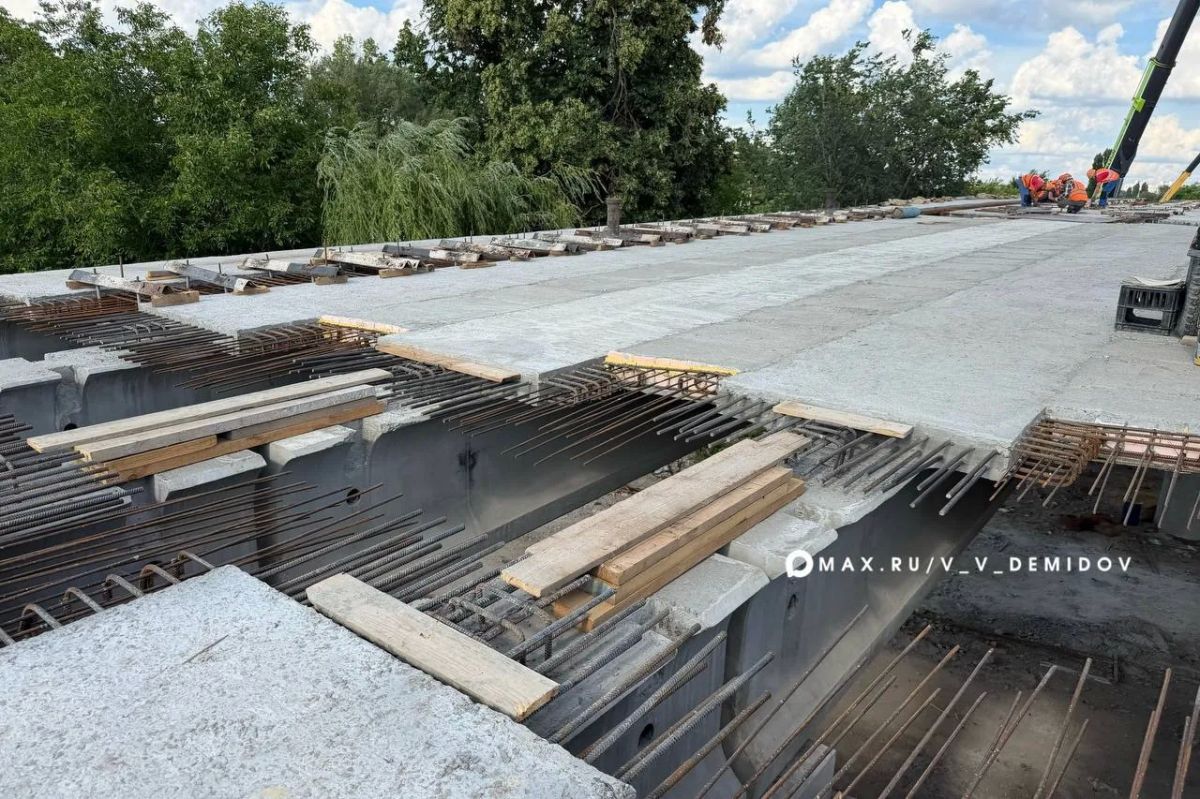

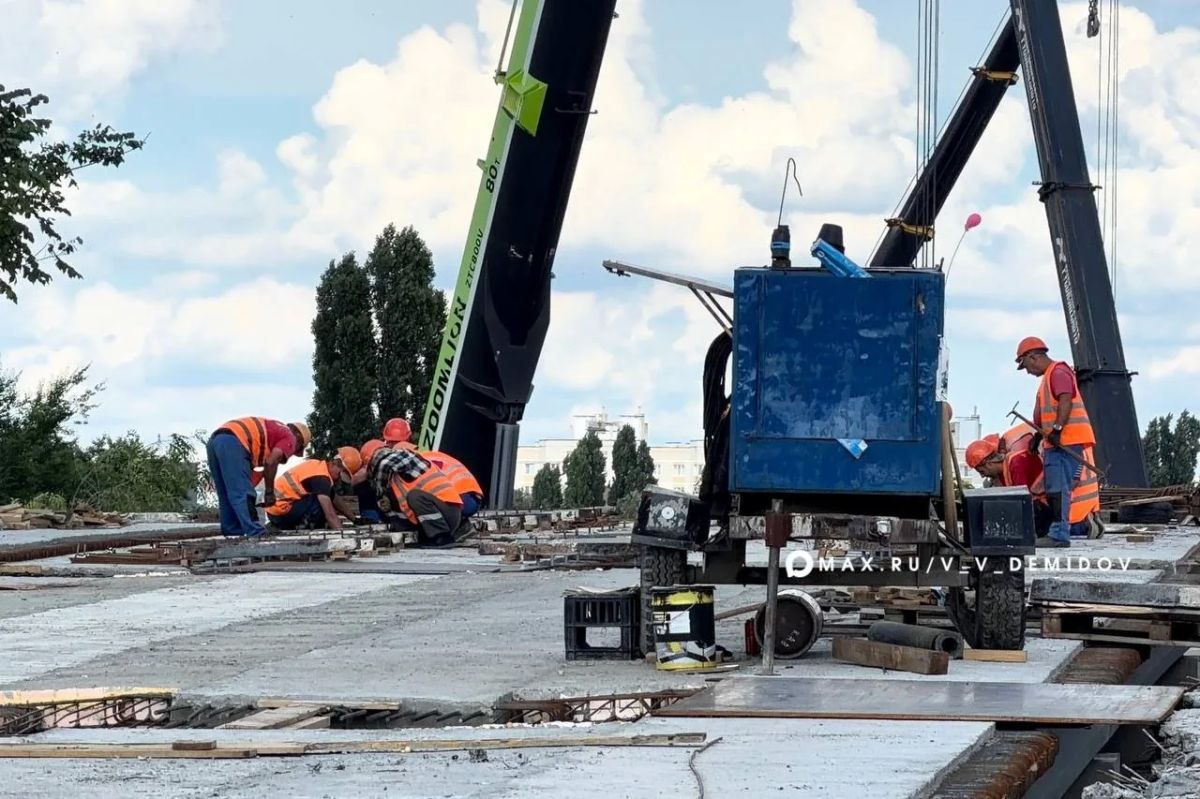

Отремонтированы шесть опор и ригелей, переходная плита сопряжения на одной опоре. Смонтировано три пролёта — 15 балок с заливкой продольных швов.
Дальнейшие этапы: установка оставшихся балок, устройство гидроизоляции плиты проезжей части, монтаж деформационных швов, укладка нового двухслойного асфальтобетонного покрытия.
Первый этап ремонта (левая половина) планируется завершить к декабрю 2026 года. После этого движение будет переключено на обновлённую сторону, и подрядчик приступит к ремонту правой половины путепровода. Полное завершение всех работ — конец 2027 года. График соблюдается.
После завершения работ на путепроводе будет организовано четыре полосы движения, разделительная полоса, полосы безопасности и совмещённые велопешеходные тротуары.
